Donderdag 15 augustus 2024 opende de Ronsesestraat voor alle verkeer
Blijf via deze pagina op de hoogte van de werken in de Ronsesestraat.
Tevredenheidsonderzoek
De werkzaamheden aan de N48 brengen onvermijdelijk hinder met zich mee. Aannemer Willemen Infra heeft een reeks maatregelen uitgewerkt om die hinder maximaal te beperken. Om in te schatten of die maatregelen ook hun beoogde doel bereiken, vraagt Willemen Infra uw feedback via een tevredenheidsmonitor.
Wilt u daaraan meewerken en uw feedback geven? Schrijf u dan in voor de monitor via www.uwmeningtelt.nu/n48brakel of de QR-code. Rond de start van een nieuwe fase krijgt u de gelegenheid om via een online vragenformulier kort uw mening te geven. U ontvangt tijdens de werkzaamheden hooguit 5 uitnodigingen om enkele vragen te beantwoorden. Dat kost u twee minuten per keer en biedt Willemen Infra de nodige informatie om zijn aanpak te evalueren en waar nodig te verbeteren.
Wat?
De volledige vernieuwing van de Ronsesestraat. Dit omvat:
- Nieuw wegdek (tussen Rondpunt en Flobecq)
- Nieuwe fietspaden (tussen Rondpunt en Flobecq)
- Nieuwe voetpaden (tussen Rondpunt en Sint-Martensstraat)
- Nieuwe openbare verlichting in de bebouwde kom
- Vernieuwing van de nutsleidingen (FARYS, Fluvius, Telenet, Proximus).
Vaak gestelde vragen (FAQ)
Klik hier voor de vaak gestelde vragen
Wanneer? (Planning zie hieronder detail)
De werken starten in januari 2022 en zullen tot en met 2024 duren.

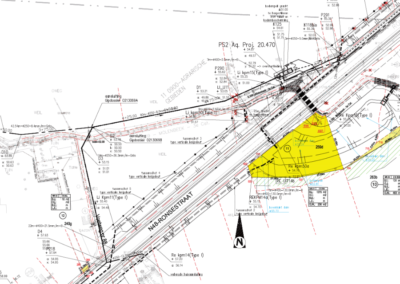

Klik op de onderstaande fasen voor meer info. De actuele fase is met geel omkaderd.
Fase 5 - werken in de Kimpestraat
Timing: van 18/12/2023 – midden augustus 2024
Meer info over mobiliteit:
De Lijn:
Fase 1 – bouwrijp maken en voorbereidende werken nutsmaatschappijen
Fase 1.5 Timing: vanaf 21 april 2022 tot en met 2 mei 2022
Meer info over mobiliteit:
- Omleiding licht verkeer
- Omleiding zwaar verkeer
- Plan Ronsesestraat in detail
- Plan Rondplein in detail
Bijhorende bewonersbrief (06/04/2022)
Als gevolg hiervan ziet de situatie er in de Ronsesestraat vanaf 19 april 2022 als volgt uit:
- Eénrichtingsverkeer in de werfzone van Ronse naar Nederbrakel.
- Omleiding van Nederbrakel naar Opbrakel via:
- Of Geraardsbergsestraat, Termergelstraat, Evensveldstraat, Verrebeke, St.-Franciscusstraat
- Of Leizemooie, Gauwinkel, Kimpestraat
- Omleiding van Nederbrakel naar Ronse via Geraardsbersestraat, Steenweg, Molenstraat, Priemstraat, Steenberg, Muiterij, Maandagstraat, Motte, Ten Bosse, Lumen, D’Hoppe
De Lijn:
- Lijn 22, 24 en 25
- Lijn 21, 23 en 25
- Lijn 16 en 17
- Lijn 16 en 17
- Lijn 16 en 17
- Lijn 16 en 17
- Lijn 16 en 17
- Lijn 78
De Lijn (woensdag):
Fase 1.4 Timing: vanaf 17 maart 2022 tot en met 21 april 2022
Bijhorende bewonersbrief (16/03/2022)
Als gevolg hiervan ziet de situatie er op het Rondplein vanaf 17 maart 2022 als volgt uit:
- Het Rondplein is in deze fase open, zonder verkeerslichten.
- Ronsesestraat tussen Ekeveldstraat tot Opbrakelsestraat: tweerichtingsverkeer met verkeerslichten (vanaf donderdag 17 maart tot dinsdag 19 april).
- Ronsesestraat tussen Sadonespad tot de café de Club (St. Martensstraat): tweerichtingsverkeer met verkeerslichten (vanaf maandag 21 maart tot 28 maart).
De Lijn:
De Lijn (woensdag):
Fase 1.3 Timing: vanaf 2 maart 2022 tot en met 17 maart 2022
Meer info over mobiliteit:
Bijhorende bewonersbrief (28/02/2022)
Als gevolg hiervan ziet de situatie er op het Rondplein vanaf 2 maart 2022 als volgt uit:
- Afzonderlijke verkeerslichten (4) ter hoogte van Herreweg, Kasteelstraat, Geraardsbergsestraat en Ronsesestraat
- Circulatie op het Rondplein
- Ronsesestraat vanuit Opbrakel: rechter rijvak beschikbaar (dit voor de beide richtingen).
- Herreweg vanuit Oudenaarde: linker rijvak beschikbaar (dit voor beide richtingen).
- Geraardsbergsestraat vanuit Geraardsbergen/Ninove: beide rijvakken beschikbaar.
- Kasteelstraat vanuit centrum Nederbrakel: beide rijvakken beschikbaar.
De Lijn:
De Lijn (woensdag):
Fase 1.2 Timing: vanaf 18 februari 2022 tot en met 1 maart 2022
Meer info over mobiliteit:
Klik hier voor meer info over de flankerende maatregelen (straten die tijdelijk éénrichtingsverkeer zijn – van kracht vanaf zaterdag 12 februari 2022).
Bijhorende bewonersbrief (16/02/2022)
Rondplein blijft open met 3 afzonderlijke verkeerslichten:
- Herreweg vanuit Oudenaarde: rechter rijvak beschikbaar (dit voor beide richtingen)
- Geraardsbergsestraat vanuit Geraardsbergen/Ninove: linker rijvak beschikbaar (dit voor de beide richtingen).
- Ronsesestraat vanuit Opbrakel: beide rijvakken beschikbaar.
De Lijn:
Fase 1.1 Timing: van 24/01/2022 tot en met september
Klik hier voor meer info over mobiliteit
Klik hier voor meer info over de flankerende maatregelen (straten die tijdelijk éénrichtingsverkeer zijn – van kracht vanaf zaterdag 12 februari 2022).
Opgelet: het Rondplein blijft hierbij open
Bijhorende bewonersbrief (12/02/2022)
Klik hier voor de heruitzending van het online infomoment
Klik hier voor de presentatie van het online infomoment
Fase 2 - gedeeltelijke heraanleg Rondplein (kant Kasteelstraat)
Timing: van 02/05/2022 tot het bouwverlof
Meer info over mobiliteit:
- Lokaal verkeer
- Doorgaand verkeer
- Licht verkeer (2 tot 13 mei 2022)
- Licht verkeer (14 mei tot zomerbouwverlof 2022)
- Zwaar verkeer
Bijhorende bewonersbrief (27/04/2022)
Als gevolg hiervan ziet de situatie er op het Rondplein vanaf 2 mei 2022 als volgt uit:
- Afzonderlijke verkeerslichten (2) ter hoogte van Herreweg en Geraardsbergsestraat
- Circulatie op het Rondplein
- Ronsesestraat afgesloten als werfzone.
- Kasteelstraat (incl. Rondplein) afgesloten als werfzone
De Lijn:
Fase 3 – gedeeltelijke heraanleg Rondplein (kant Ronsesestraat)
Timing: van augustus tot eind 2022
Meer info over mobiliteit:
De Lijn:
Fase 4 - werken in de Ronsesestraat
Fase 4.1 – Werken tussen Rondplein tot voor St.-Martensstraat
Timing: van 06/09/2022 tot en met 02/10/2022
Meer info over mobiliteit:
Klik hier voor meer info over de flankerende maatregelen (straten die tijdelijk éénrichtingsverkeer zijn). – wordt binnenkort toegevoegd
De Lijn:
Klik hier voor de heruitzending van het online infomoment
Overige werken:
- er wordt verder bouwrijp gemaakt langs de Ronsesestraat tussen St.-Martensstraat en de gemeentegrens met Wallonië
- er zijn diverse werken aan riolering en bufferbekkens buiten de rijweg tussen Rondplein en de gemeentegrens met Wallonië
- er zijn voorbereidende werken door de nutsmaatschappijen tussen Riebeke/Herenhof en Hutte/Pieter Hoelmanstraat
Fase 4.2 – Werken tussen Rondplein tot voor Riebeke
Timing: van 02/10/2022 tot en met 05/02/2023
Klik hier voor de verkeerssituatie vanaf 18/01/2023
Klik hier voor de verkeerssituatie vanaf 24/12/2022
Meer info over mobiliteit:
Klik hier voor meer info over de flankerende maatregelen (straten die tijdelijk éénrichtingsverkeer zijn). – wordt binnenkort toegevoegd
De Lijn:
Klik hier voor de heruitzending van het online infomoment
Overige werken:
- er wordt verder bouwrijp gemaakt langs de Ronsesestraat tussen Riebeke en de gemeentegrens met Wallonië
- er zijn diverse werken aan riolering en bufferbekkens buiten de rijweg tussen Rondplein en de gemeentegrens met Wallonië
- er zijn voorbereidende werken door de nutsmaatschappijen tussen Kimpestraat/Maaistraat en de gemeentegrens met Wallonië
Fase 4.3 – Werken tussen Rondplein tot voor Boekkouter
Timing: van 13/02/2023 tot en met 26/05/2023
Meer info over mobiliteit:
De Lijn:
Klik hier voor de heruitzending van het online infomoment
Overige werken:
- er wordt verder bouwrijp gemaakt langs de Ronsesestraat tussen Riebeke en de gemeentegrens met Wallonië
- er zijn diverse werken aan riolering en bufferbekkens buiten de rijweg tussen Rondplein en de gemeentegrens met Wallonië
- er zijn voorbereidende werken door de nutsmaatschappijen tussen Kimpestraat/Maaistraat en de gemeentegrens met Wallonië
Wie?
Bij dergelijk complex project zijn velen betrokken.
- Gemeente Brakel (opdrachtgever)
- Administratie Wegen en Verkeer (wegbeheerder van de N48)
- FARYS (vernieuwing rioolstelsel en drinkwaterstelsel)
- Fluvius (vernieuwing elektriciteit – openbare verlichting)
- Telenet
- Proximus
- Lokale politie (handhaving)
- VMM – Vlaamse milieumaatschappij (gemeentelijke riolering)
- Aquafin (bovengemeentelijke riolering)
- Sweco (studiebureau)
- Willemen Groep (aannemer)
Vragen – contact?
Willemen Group
Pascal Verthé – 09 282 60 30 – 10794W.brakel.n48@willemeninfra.be
AWV (agentschap wegen en verkeer)
Aquafin
Onze medewerkers van het contactcenter zijn iedere werkdag bereikbaar van 8.00 tot 17.00 uur op het nummer 03 450 45 45. Buiten de werkuren kan je terecht op het gratis noodnummer: 0800 16 603 – contact@aquafin.be – projectnummer 20.470
FARYS
Dave Delrue – Dave.Delrue@farys.be
SWECO
